Déménagement parc informatique : la checklist PME complète

18 août 2026
Déménagement parc informatique : la checklist PME complète

Pour réussir le déménagement d'un parc informatique, nommez d'abord un chef de projet, lancez un inventaire complet et déclenchez des sauvegardes vérifiées avant même de penser au transport. C'est la seule séquence qui fonctionne : sans pilote identifié ni photographie précise de l'existant. Les incidents techniques s'accumulent le jour J.

Les conditions minimales pour démarrer sereinement tiennent en trois points : un inventaire exhaustif du matériel, une sauvegarde hors site testée, et une fenêtre de maintenance validée avec les métiers. Un déménagement informatique traité comme un projet à part entière, avec un responsable dédié, réduit nettement le risque d'échec technique.

Cette semaine, avant toute autre démarche :

  • Désignez un chef de projet unique, technique et décisionnaire.
  • Lancez l'inventaire physique et logiciel de tout le parc.
  • Planifiez la première sauvegarde complète hors site et sa restauration test.

Points clés

La réussite d'un déménagement de parc informatique dépend d'abord d'un pilotage dédié, d'un inventaire précis et de sauvegardes testées avant toute opération de transport.

PointDétails
Nommer un piloteUn chef de projet unique évite la dilution des responsabilités techniques pendant l'opération.
Tester les sauvegardesUne restauration validée avant le déménagement garantit que les données seront réellement récupérables.
Séquencer le jour JUn agenda horaire précis avec seuils de rollback limite l'interruption des services critiques.
Vérifier avant productionLes tests réseau, applicatifs et postes clients confirment la reprise avant de lever la fenêtre de maintenance.
S'appuyer sur un spécialisteDemenagement-lausanne propose un chef de projet dédié et un transport sécurisé pour les opérations sensibles.

Table des matières

Planification et audit initial du parc informatique

L'audit précède tout. Il définit le périmètre exact du déménagement du parc informatique : quels serveurs, quels postes, quelles dépendances applicatives, et surtout quels services sont couverts par un SLA vis à vis des métiers. Un ERP ou une messagerie critique impose des marges de manœuvre différentes d'une simple imprimante de bureau.

L'inventaire doit descendre au niveau du détail concret : numéros de série, adresses MAC, emplacements physiques actuels et futurs, schémas de câblage existants. Ce travail sert ensuite de base au cahier des charges transmis au prestataire logistique, comme le rappelle ce guide sur le déménagement d'un parc informatique, qui insiste sur l'étiquetage et le plan d'implantation systématiques.

L'étiquetage combine deux couches : une couche physique (QR codes sur chaque unité, fiches par poste) et une couche numérique (fichier d'inventaire centralisé, plan d'implantation à jour du nouveau site). Sans ce double marquage, la reconnexion sur le nouveau site tourne vite au casse tête.

Avant de contacter un prestataire, rassemblez :

  • La liste des licences logicielles et leurs conditions de réactivation.
  • Les contrats en cours avec les opérateurs télécoms et fournisseurs d'accès.
  • Les coordonnées des fournisseurs matériel pour un support éventuel pendant le transfert.
  • Le plan d'implantation détaillé du site d'arrivée.

Conseil de pro : Photographiez chaque baie et chaque poste avant démontage, câbles inclus. Ces photos valent tous les schémas quand un technicien doit reconnecter un équipement à 22 h un vendredi.

Comment sécuriser les données avant le transfert ?

La sauvegarde n'est pas une option, c'est la condition d'entrée du projet. Une stratégie sérieuse combine copies hors site, gestion des versions et durée de rétention définie, avec un test de restauration réel avant le jour du déménagement. Une sauvegarde qui n'a jamais été restaurée en conditions réelles peut tout simplement s'avérer inutilisable au moment où vous en avez besoin.

Chiffrez systématiquement les sauvegardes et tout support physique transporté. Un disque dur non chiffré perdu ou volé pendant un transfert transforme un incident logistique en incident de conformité, avec les obligations de notification que cela implique.

Pendant le transport lui même, plusieurs mesures limitent le risque : scellés inviolables sur les caisses contenant les supports sensibles, contrôle d'accès strict au véhicule, et une assurance tous risques couvrant explicitement le matériel informatique et pas seulement le mobilier. Les entreprises qui négligent ce dernier point découvrent souvent, en cas de sinistre, que leur police standard exclut le matériel électronique de valeur.

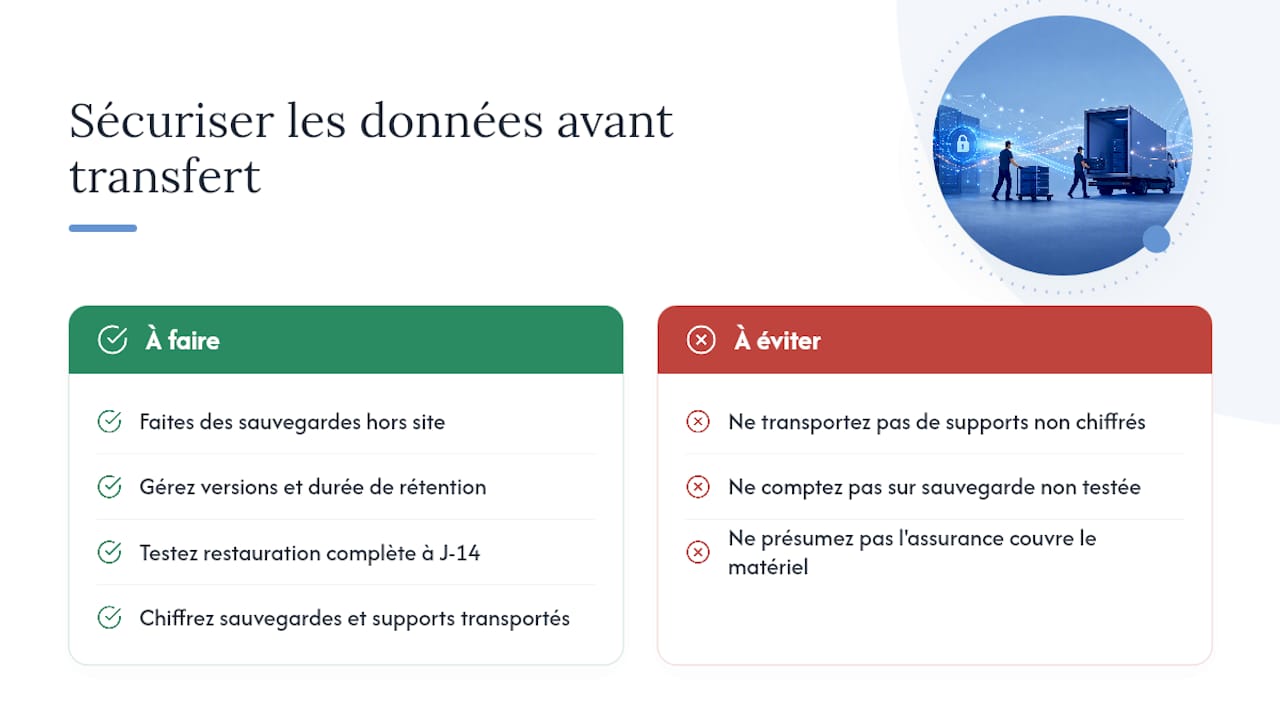

Comment sécuriser les données avant le transfert ? — overview diagram

Pour les données personnelles ou réglementées, dressez un inventaire séparé des jeux de données critiques avant le déménagement. Les partenaires spécialisés listés par Cyber-safe peuvent accompagner cette étape de chiffrement et de définition des mesures de protection adaptées à votre secteur.

Conseil de pro : Testez la restauration d'une sauvegarde complète au moins deux semaines avant le déménagement, pas la veille. Un problème de restauration découvert à J-14 se corrige ; découvert à J-1, il compromet tout le calendrier.

Ce qu'il faut retenir : un plan de sauvegarde qui n'inclut pas de test de restauration en conditions réelles n'est qu'une promesse, pas une garantie.

Déménager la salle serveurs sans casse ni interruption

La salle serveurs concentre le risque maximal du déménagement du parc informatique. Chaque rack doit être inventorié avec son plan d'alimentation, l'étiquetage précis de chaque unité de rack (U) et le détail des liaisons réseau qui en partent.

Le démontage suit une procédure d'arrêt contrôlé : services arrêtés dans l'ordre inverse de leurs dépendances, disques sensibles stockés séparément dans des contenants antistatiques identifiés. Improviser cette étape multiplie le risque de corruption ou de perte de données.

Le transport des serveurs demande un matériel spécifique. Les prestataires spécialisés utilisent des flycases, des véhicules à suspension pneumatique et une manutention anti-décharge électrostatique pour préserver l'intégrité des composants pendant l'acheminement, comme le détaille cette analyse du transport de serveurs. Un serveur mal calé qui subit un choc pendant le trajet peut présenter des défaillances qui n'apparaissent que plusieurs semaines plus tard.

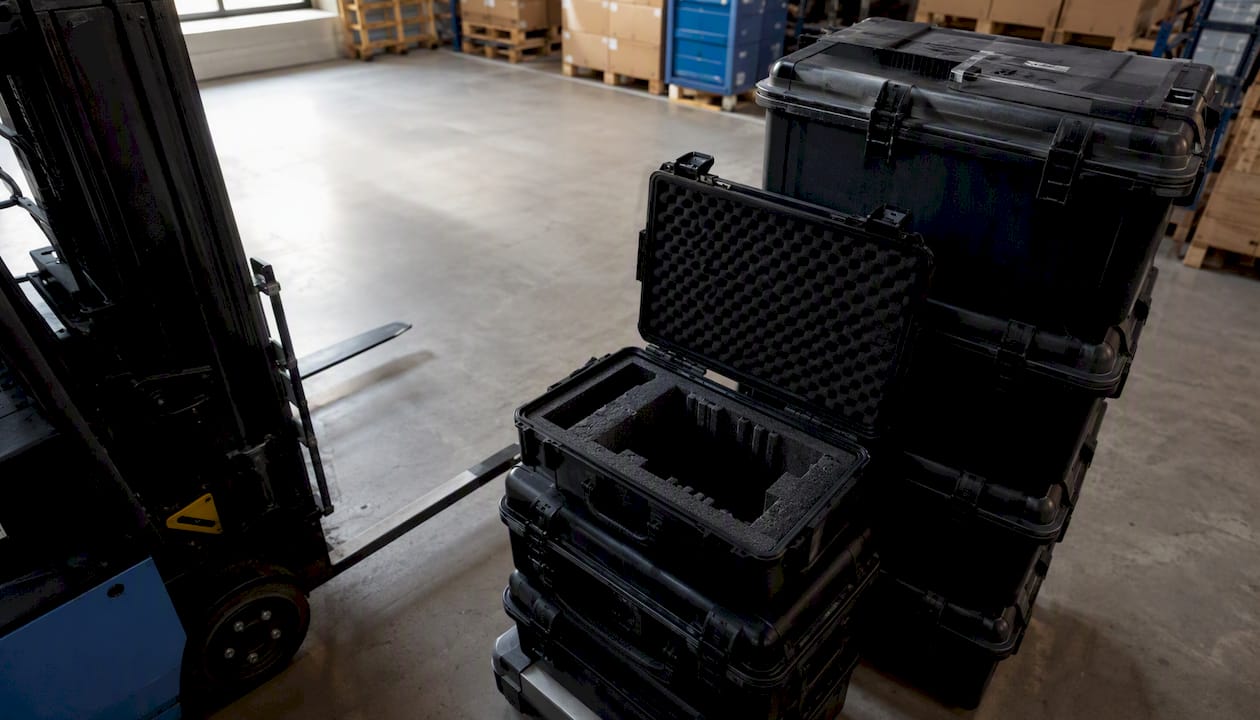

Solutions de transport sécurisé pour serveurs : flycases et systèmes de suspension adaptés

Étape de remise en servicePoint de vérification
AlimentationSéquence de mise sous tension respectée, onduleurs (UPS) testés en charge
StockageIntégrité RAID vérifiée avant reconnexion réseau
ClimatisationTempérature et hygrométrie stabilisées avant démarrage des serveurs
RéseauLiaisons rebranchées selon le schéma d'origine, connectivité validée

Avant tout retour en production, une checklist de reprise doit être signée par le responsable technique : tests RAID passés, onduleurs opérationnels, climatisation stable, et connectivité confirmée sur chaque liaison critique.

  • Vérifiez chaque disque avant remontage pour détecter tout dommage physique.
  • Ne rebranchez jamais un serveur sans validation préalable de l'alimentation électrique du site.
  • Documentez chaque écart par rapport au schéma de câblage d'origine.

Conseil de pro : Remontez les baies serveurs en priorité, avant les postes utilisateurs. Un service critique remis en route à 8 h vaut mieux que cent PC allumés à la même heure sans accès réseau.

Comment organiser le déménagement des postes et périphériques ?

Le parc PC représente un volume plus important mais un risque unitaire plus faible que la salle serveurs.

Les standards d'emballage varient selon le matériel : mousse de calage pour les écrans, housses rigides pour les ordinateurs portables, cartons renforcés pour les tours avec calage interne pour éviter tout choc sur les composants. Les imprimantes multifonctions demandent souvent le retrait préalable des cartouches pour éviter les fuites pendant le transport.

L'association matériel-utilisateur doit être tracée dès l'emballage : une étiquette qui relie chaque poste à son utilisateur final évite des heures de recherche à l'arrivée. Ce lien figure directement dans l'inventaire constitué en amont.

Pour accélérer la remise en service, préparez en avance un script de déploiement ou une image système standardisée. Cette approche transforme une réinstallation poste par poste, potentiellement chronophage, en une procédure quasi automatique.

  • Numérotez chaque carton et associez-le à un poste précis dans l'inventaire.
  • Débranchez et enroulez les câbles séparément, étiquetés par appareil.
  • Prévoyez un kit de démarrage rapide (souris, clavier, adaptateur) pour les premiers postes remontés.
  • Vérifiez les licences logicielles et leurs modalités d'activation avant la réinstallation, en vous appuyant si besoin sur des ressources comme Swiss made software pour identifier vos éditeurs et leurs procédures locales.

Conseil de pro : Regroupez la réactivation des licences par éditeur plutôt que par poste. Vous éviterez les blocages liés aux quotas d'activation simultanée que certains éditeurs imposent.

Réseau et téléphonie : que vérifier avant le branchement ?

Un parc informatique remonté sans réseau fonctionnel ne sert à rien. L'audit des liens opérateur doit être fait plusieurs semaines à l'avance : disponibilité de la bande passante sur le nouveau site, calendrier de migration de la fibre, et délais réels annoncés par l'opérateur, souvent sous-estimés.

Le plan d'adressage IP mérite d'être préparé avant le jour J, avec une réserve d'adresses pour les évolutions futures du site. Un gabarit de plan IP clair évite les conflits d'adressage lors de la remise en service.

Plusieurs points techniques demandent une vérification systématique avant le branchement définitif :

  • Configuration du stacking des switches et cohérence des VLAN.
  • Règles de qualité de service (QoS) reportées sur la nouvelle infrastructure.
  • Politique de pare-feu et de translation d'adresses (NAT) recopiée à l'identique.
  • Ports réseau réservés pour les équipements critiques identifiés dans l'audit.
Élément réseauAction avant le déménagement
Bande passanteConfirmer la disponibilité auprès de l'opérateur sur le nouveau site
Numérotation téléphoniquePlanifier le transfert ou la bascule vers un trunk SIP
Adressage IPPréparer un gabarit avec réserve d'adresses
Continuité voixPrévoir un test d'appel entrant/sortant avant ouverture

Pour la téléphonie, deux options dominent : le transfert direct des numéros existants ou la bascule vers un trunk SIP hébergé. Dans les deux cas, testez la continuité des appels entrants avant d'annoncer le site opérationnel.

Jour J : comment séquencer le déménagement sans tout arrêter ?

Le jour du déménagement du parc informatique se pilote comme une opération militaire, pas comme un chantier ouvert. Un agenda horaire précis limite l'improvisation : créneau de coupure des services non critiques en début de nuit ou de week-end, fenêtre de tests intermédiaires, puis plage de réversibilité avant le retour en production complet.

Des règles de rollback doivent être fixées avant le début des opérations, pas décidées dans l'urgence. Si un service critique n'est pas rétabli dans le délai prévu, un seuil déclenche automatiquement le retour vers la configuration précédente ou une solution de secours temporaire.

La coordination sur site repose sur un point de rendez-vous unique et un responsable de garde joignable en continu. Les outils de messagerie d'équipe comme ceux présentés lors de cet événement Microsoft Teams permettent de centraliser les communications en temps réel entre équipe technique, transporteur et responsables métier.

Prévoyez sur place, en version imprimée en plus du numérique :

  • L'inventaire complet avec numéros de série.
  • Le plan IP et les schémas de câblage.
  • Les coordonnées directes des opérateurs télécoms et des prestataires critiques.

Conseil de pro : Fixez le seuil de rollback en heures, pas en "si ça ne va pas". Exemple concret : si la messagerie n'est pas rétablie sous quatre heures, on bascule sur la solution de secours, point final.

Quels tests valident vraiment la reprise d'activité ?

La remise en production ne se décrète pas, elle se vérifie. Le protocole de test couvre trois couches : le réseau (ping, VLAN, routage, débit réel mesuré), les applications critiques (ERP, messagerie, outils métier) et l'intégrité des sauvegardes reconstituées sur le nouveau site.

Côté postes clients, chaque test doit confirmer la connexion réseau, l'accès aux imprimantes partagées et aux dossiers communs. Un outil de prise en main à distance comme celui proposé par TeamViewer facilite les vérifications rapides sur plusieurs postes sans déplacement physique.

Les critères d'acceptation doivent être définis avant le déménagement, pas négociés après :

  1. Tous les services critiques opérationnels sous 24 heures.
  2. Aucune perte de données confirmée sur les sauvegardes testées.
  3. Niveau de service nominal atteint sous 72 heures.
  4. Zéro ticket bloquant non résolu à J+3.
  • Documentez chaque anomalie détectée avec l'heure et le poste concerné.
  • Prévoyez une procédure d'escalade claire pour les tickets critiques post-déménagement.

Qui fait quoi : rôles et communication pendant le projet

La réussite d'un déménagement du parc informatique tient autant à l'organisation humaine qu'à la technique. Quatre rôles structurent le projet : le chef de projet qui pilote l'ensemble, le responsable technique qui valide chaque étape critique, le responsable transport qui coordonne le prestataire logistique, et un référent utilisateur par service qui relaie les consignes.

RôleResponsabilité principale
Chef de projetPilotage global, arbitrages et décisions de rollback
Responsable techniqueValidation des tests et de la remise en service
Responsable transportCoordination avec le prestataire et suivi logistique
Référent utilisateurRelais des consignes et remontée des incidents terrain

Le plan de communication interne se déroule en trois temps : notification préalable plusieurs jours avant le déménagement, instructions précises la veille du jour J, puis bilan post-déménagement partagé avec l'ensemble des équipes.

  • Désignez un point de contact unique pour tout incident majeur pendant l'opération.
  • Organisez une session courte de formation pour les équipes techniques impliquées, centrée sur le déroulé et les consignes de sécurité.
  • Diffusez un modèle de reporting simple pour suivre l'avancement en temps réel.

Combien coûte et combien de temps prend ce type de déménagement ?

Le budget d'un déménagement de parc informatique se répartit sur plusieurs postes : l'audit initial, le conditionnement spécialisé, le transport sécurisé, la main d'œuvre technique pour le démontage et la remise en service, les heures de tests, et les assurances couvrant le matériel sensible.

Plusieurs facteurs font grimper la facture : des serveurs lourds nécessitant une manutention spécifique, une distance importante entre les deux sites, des interventions programmées hors heures ouvrées, ou des habilitations particulières exigées pour accéder à certains locaux. Ce guide sur les prix de déménagement en Suisse donne des repères utiles pour situer ces postes de coût.

Un calendrier type pour une PME s'étale généralement sur plusieurs mois :

  1. J-90 : audit complet et cahier des charges.
  2. J-45 : sélection du prestataire et validation du plan IP.
  3. J-14 : test de restauration des sauvegardes.
  4. Jour J : opérations de déménagement selon le séquençage prévu.
  5. J+14 : bilan complet et clôture des tickets ouverts.
  • Programmez les phases lourdes hors production pour limiter l'impact métier.
  • Mutualisez les transports quand plusieurs sites déménagent simultanément.
  • Négociez un forfait global avec le prestataire plutôt qu'une facturation à l'heure imprévisible.

Pourquoi confier la logistique à un spécialiste change tout

Une PME lausannoise devait transférer son siège un week-end, avec une contrainte simple mais stricte : la messagerie et l'ERP devaient être opérationnels le lundi matin à 8 h. La solution retenue a combiné un audit préalable détaillé, un chef de projet dédié côté déménageur, et une procédure de sauvegarde testée deux semaines avant l'opération. Résultat : l'interruption effective des services critiques est restée sous les quatre heures, entièrement pendant la nuit du dimanche.

Ce type de résultat repose sur des signaux de confiance précis, pas sur des promesses vagues :

  • Un chef de projet dédié, joignable pendant toute l'opération.
  • Une assurance transport couvrant explicitement le matériel informatique.
  • Des procédures de démontage et de remise en service déjà testées sur d'autres opérations similaires.

Les étapes clés d'un déménagement informatique réussi restent constantes d'une opération à l'autre : audit, démontage maîtrisé, transport sécurisé, réinstallation et tests systématiques, comme le confirme ce retour d'expérience sur un déménagement informatique à Genève.

Si votre projet approche, une évaluation sur mesure permet souvent d'anticiper les points de blocage avant qu'ils ne deviennent des urgences le jour J.

Ce que la plupart des guides oublient de dire

La plupart des conseils sur ce sujet traitent le déménagement informatique comme une variante du déménagement classique, avec quelques précautions en plus pour les câbles. C'est une erreur de cadrage. Un parc informatique n'est pas du mobilier fragile : c'est un système de dépendances où la panne d'un seul élément, mal séquencée, peut paralyser toute une PME pendant des jours.

Ce que je retiens de ce dossier : le facteur qui distingue une opération réussie d'un désastre n'est presque jamais le transport lui même, mais la qualité du test de restauration effectué en amont. Les entreprises qui sautent cette étape parce qu'elle « prend du temps » sont exactement celles qui découvrent, en pleine nuit de déménagement, qu'une sauvegarde censée tout couvrir ne restaure rien.

La priorité absolue n'est donc pas le camion ni l'emballage. C'est la gouvernance : un pilote clairement identifié, des seuils de rollback fixés à l'avance, et une checklist d'acceptation signée avant tout retour en production. Le reste, aussi technique soit il, se résout presque toujours si cette base tient.

Confiez votre déménagement informatique à des spécialistes locaux

Contrairement à un prestataire généraliste qui traite votre parc informatique comme du mobilier de bureau, Demenagement-lausanne structure chaque opération autour d'un chef de projet dédié, d'une planification minutieuse et d'un transport sécurisé adapté au matériel sensible.

Demenagement-lausanne

Nos équipes accompagnent aussi bien les particuliers que les entreprises de la région lausannoise, avec une expertise locale qui simplifie la coordination entre transporteur, techniciens et responsables métier. Que votre projet concerne un simple transfert de bureaux ou une salle serveurs complète, l'approche reste la même : communication claire, séquencement précis et ponctualité garantie, pour éviter les mauvaises surprises le jour J. Découvrez le détail de nos prestations de déménagement d'entreprise et demandez une évaluation personnalisée de votre projet dès aujourd'hui.
