Communication déménagement entreprise : ce qu'un prestataire doit garantir

19 septembre 2026
Communication déménagement entreprise : ce qu'un prestataire doit garantir

Un bon prestataire fournit trois choses avant même le premier carton : un interlocuteur unique qui pilote tout le projet, un plan de communication construit autour de la continuité d'activité (serveurs, postes critiques, archives protégées en priorité) et des outils partagés qui permettent au client de suivre chaque étape sans avoir à relancer par téléphone. Sans ces trois éléments, la communication déménagement entreprise part sur des bases fragiles, quel que soit le soin apporté au transport lui-même.


En bref:

  • Il est essentiel d'exiger du prestataire un interlocuteur unique, un plan de communication orienté vers la continuité d'activité et des outils partagés pour suivre chaque étape de manière transparente.
  • La validation du cahier des charges doit intervenir au moins 90 jours avant le déménagement, avec un planning détaillé et des tests à blanc pour limiter les risques d'interruption.
  • La gouvernance doit comporter un chef de projet unique pour le prestataire et un référent côté client, avec des réunions à chaque étape clé pour valider le planning, gérer les incidents et lever les réserves.
  • Il faut prévoir un délai de 3 à 12 mois selon la taille du site, avec un rétroplanning précis allant de J-90 à J-15 pour organiser efficacement chaque étape.
  • La contractualisation doit inclure des clauses sur la gestion des incidents, un protocole de preuve pour les livrables, et une clause de pénalité en cas de retard non justifié, particulièrement pour les transferts IT.

Demenagement-lausanne
Préparez votre transfert d’entreprise
CARBONIE Déménagement Lausanne mise sur une communication claire, une planification minutieuse et une expertise locale pour vos bureaux.
Découvrir nos services

Table des matières

Quelle checklist opérationnelle exiger du prestataire ?

Le cahier des charges est le socle du contrat. Il doit reprendre les plans des deux sites, un inventaire précis, les contraintes d'accès (ascenseurs, horaires de livraison, gabarits) et la liste des services demandés. Un cahier des charges détaillé sert ensuite de référence pour mesurer ce que le prestataire a réellement livré, pas seulement ce qu'il a promis en rendez-vous commercial.

Les livrables doivent suivre un rythme précis. Voici l'enchaînement à demander :

  1. J‑90 : validation du cahier des charges et visite conjointe des deux sites.
  2. J‑60 : inventaire signé, plan de câblage IT transmis, premières étiquettes distribuées.
  3. J‑30 : kits poste préparés, FAQ interne rédigée, planning Jour J validé par les deux parties.
  4. J‑15 : répétition du transfert IT, briefing des équipes sur site.
  5. Jour J : exécution suivie en temps réel, point de situation toutes les deux heures.
  6. J+30 : bilan contradictoire et levée des réserves.

Sur le terrain, trois éléments font vraiment la différence :

  • Un étiquetage standardisé par zone et par service, pas seulement par carton.
  • Des kits poste prêts à l'emploi (câbles, adaptateurs, fournitures) pour éviter la chasse au matériel le premier matin.
  • Une signalétique d'accueil sur le nouveau site, pour que chaque collaborateur retrouve son poste sans errer dans les couloirs.

Notre checklist déménagement entreprise détaille chacun de ces points avec des modèles réutilisables.

Qui décide quoi entre le client et le prestataire ?

La gouvernance se joue sur trois rôles clairement séparés. Côté prestataire, un chef de projet doit rester l'interlocuteur unique du début à la fin : c'est lui qui pilote la coordination entre le déménageur, l'équipe IT, les monteurs de mobilier et, le cas échéant, les artisans qui interviennent sur les nouveaux locaux. Côté client, un référent projet centralise les décisions internes et représente les équipes lors des arbitrages.

Un comité de pilotage réunissant ces deux personnes doit se réunir à chaque jalon clé pour trancher trois sujets récurrents : validation ou ajustement du planning, gestion des incidents remontés en cours de projet, et contrôle qualité à la réception des locaux.

  • Validation du planning : qui signe, et sous quel délai de réponse ?
  • Gestion des incidents : qui décide d'une réaffectation d'équipe en urgence ?
  • Réception : qui valide la levée des réserves et sous quelle forme écrite ?

Avant de signer, demandez des preuves concrètes plutôt que des promesses. Des références clients dans un secteur comparable et un chef de projet nommément désigné sont deux signaux fiables de sérieux opérationnel, surtout si le prestataire peut citer un cas de transfert de serveurs mené sans interruption de service.

Conseil de pro : Demandez toujours le nom et le téléphone direct du chef de projet avant la signature, pas seulement un numéro de standard. Un prestataire qui hésite à le communiquer cache souvent une organisation en silos.

Quels outils utiliser pour coordonner le transfert ?

Un tableau de pilotage partagé, type Gantt ou kanban, évite le jeu de ping-pong par e-mail entre le déménageur, le service IT et les RH. Il doit être consultable par les deux parties, pas seulement produit en interne par le prestataire puis envoyé en PDF figé chaque semaine.

Trois outils rendent la coordination réellement lisible :

  • Une messagerie dédiée au projet (canal Teams ou Slack partagé) pour les échanges courants, séparée des boîtes mail personnelles.
  • Une hotline active le jour J, avec un numéro unique affiché sur chaque étage pour signaler un imprévu en temps réel.
  • Des templates standardisés : reporting quotidien, feuille de pointage des équipes, log d'incidents horodaté.

Les prestataires les plus organisés utilisent aujourd'hui des outils numériques de pilotage pour suivre l'avancement en temps réel, ce qui limite les mauvaises surprises côté client. Une FAQ interne, publiée sur l'intranet et mise à jour chaque semaine, réduit aussi considérablement le nombre de questions individuelles adressées aux RH pendant la période sensible. Les méthodes de coordination utilisées dans d'autres secteurs à forte pression logistique, comme le pilotage de chantier dans le bâtiment, inspirent d'ailleurs ces mêmes bonnes pratiques de reporting quotidien.

Combien de temps prévoir avant le jour du transfert ?

Le délai d'anticipation dépend directement de la taille du site à transférer. Un site de moins de 50 postes demande généralement entre 3 et 6 mois de préparation, tandis qu'un siège d'environ 200 postes réclame de 6 à 12 mois, voire davantage pour coordonner l'ensemble des intervenants sans précipitation.

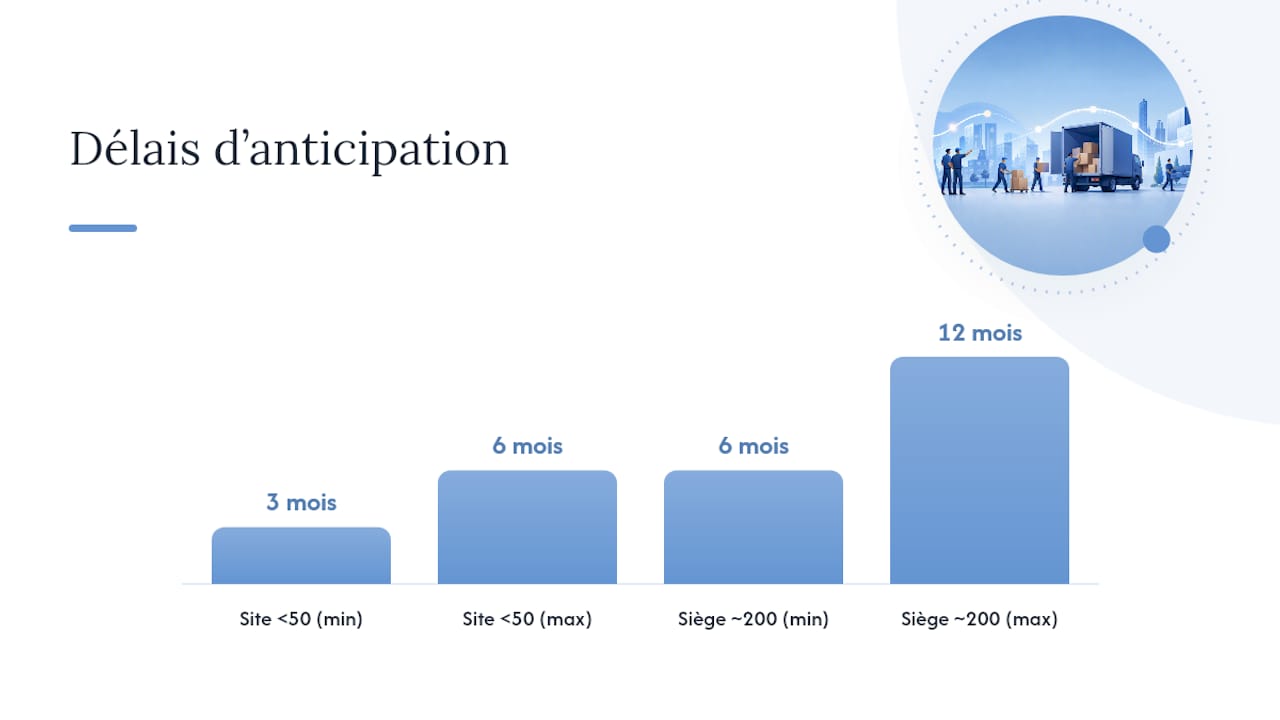

Temps de préparation en fonction de la taille du site

Le chiffre à retenir : un calendrier structuré, avec des jalons fixés à J‑90, J‑60, J‑45, J‑30 et J‑15, limite le turnover pendant la période de transition et améliore nettement l'adhésion des équipes au projet.

Le rétroplanning type suit une logique simple :

  1. J‑90 à J‑60 : visite conjointe des sites, inventaire complet, premières sessions de questions réponses avec les équipes.
  2. J‑60 à J‑30 : test à blanc du transfert IT (serveurs, postes sensibles) en environnement contrôlé.
  3. J‑30 à J‑15 : distribution des kits poste, communication finale sur les nouveaux horaires et accès.
  4. J‑15 à J‑J : répétitions générales, visites du nouveau site pour les managers d'équipe.
  5. Jour J et suivant : bascule effective, hotline active, premières vérifications fonctionnelles.

Les tests préalables sur le transfert IT, avec répétitions et checklists de câblage, réduisent significativement les interruptions de service constatées le jour J. C'est souvent ce point, plus que le transport du mobilier, qui détermine si le lundi suivant se passe bien ou mal. Notre planning de déménagement 2026 propose un rétroplanning complet à adapter selon votre volumétrie, et notre page sur le déplacement interne de bureaux détaille les listes correspondant à chaque jalon RH.

Quels risques anticiper et quelles clauses contractuelles prévoir ?

Trois scénarios reviennent le plus souvent dans les transferts d'entreprise : une panne ou un retard sur le réseau IT, un accès bloqué au nouveau site (ascenseur en panne, autorisation de voirie manquante) et de la casse sur du matériel sensible. Chacun doit avoir une réponse écrite dans le contrat, pas improvisée sur place.

  • Panne IT : qui contacte le prestataire réseau, et sous quel délai d'intervention garanti ?
  • Accès bloqué : existe-t-il un plan B logistique déjà identifié (créneau de repli, itinéraire alternatif) ?
  • Casse : quelle assurance couvre le matériel, et sous quel plafond d'indemnisation ?

Le contrat doit aussi préciser les modalités de preuve des livrables : photo horodatée à la réception, bon de livraison signé par le référent projet, procès verbal en cas de réserve. Sans ce formalisme, un désaccord sur un carton manquant devient vite un point de friction inutile.

Conseil de pro : Exigez une clause de pénalité en cas de retard non justifié sur le transfert IT. C'est souvent le seul poste où un retard d'une journée bloque réellement toute l'entreprise, contrairement à un carton livré en retard.

Une fois l'installation terminée, un contrôle qualité post-installation avec liste de vérification (chaque poste fonctionne-t-il, chaque accès est-il opérationnel) évite de découvrir les problèmes une semaine plus tard, quand personne ne se souvient plus de qui devait vérifier quoi.

Technicien contrôlant un poste après installation

Comment vérifier l'expérience réelle d'un prestataire ?

Une ancienneté de plus de dix ans dans le déménagement d'entreprise, un volume conséquent de clients traités récemment et des guides opérationnels publiés en ligne sont trois signaux vérifiables, contrairement à une simple promesse commerciale. Ils montrent qu'un prestataire a déjà géré des cas complexes, pas seulement des studios à transporter en une matinée.

Avant de signer, demandez à consulter :

  • Le modèle de cahier des charges utilisé sur des projets comparables au vôtre.
  • Un exemple de planning signé sur un précédent transfert d'entreprise.
  • Le protocole détaillé de transfert de serveurs, avec les étapes de test avant bascule.

La qualité d'une checklist se juge à sa précision : une bonne checklist nomme les responsables par tâche et par date, une checklist générique se contente de lister des cartons à emballer.

Ce que la plupart des entreprises négligent dans leur plan de communication

La conduite du changement autour d'un déménagement se résume trop souvent à une réunion d'annonce et un mail groupé. C'est une erreur : la vraie difficulté n'est pas d'annoncer le déménagement, mais de tenir la communication vivante pendant les huit à douze semaines qui séparent l'annonce du jour J.

Le réflexe classique consiste à confier toute la coordination au prestataire et à se contenter de valider les factures. Or c'est l'inverse qui fonctionne : le client garde la main sur le contenu de la communication interne, le prestataire garde la main sur l'exécution logistique et les deux se synchronisent sur un même calendrier. Dès qu'un des deux camps improvise, les collaborateurs le sentent immédiatement, généralement sous la forme de rumeurs sur les dates réelles.

Ce que je retiens surtout, c'est que la continuité d'activité devrait toujours passer avant l'esthétique du déménagement. Beaucoup d'entreprises priorisent le mobilier neuf ou l'aménagement des bureaux, alors que le vrai risque business se trouve dans la bascule IT et la disponibilité des archives. Un prestataire capable de le comprendre, et de le prouver par des cas concrets déjà traités, mérite d'être privilégié à un prestataire qui promet simplement d'être « rapide ».

— Groupages

L'accompagnement de CARBONIE pour un transfert d'entreprise maîtrisé

CARBONIE Déménagement Lausanne s'appuie sur plus de dix ans d'expérience et sur des checklists opérationnelles publiées en ligne pour structurer chaque transfert autour d'un principe simple : la continuité d'activité passe avant tout le reste. Nos guides internes, comme la checklist de transfert de parc informatique, servent de base concrète à la coordination avec vos équipes IT et RH.

Demenagement-lausanne

Concrètement, notre approche repose sur une communication claire à chaque étape et une planification minutieuse, avec un interlocuteur dédié qui suit votre dossier du premier rendez-vous jusqu'au bilan post-installation. Nous avons accompagné de nombreux clients, avec des retours réguliers sur le souci du détail dans la gestion des imprévus. Avant de retenir un prestataire, demandez toujours le nom du chef de projet dédié, le planning signé, l'inventaire validé et le protocole de transfert IT. Vous voulez comparer ces éléments sur votre propre projet ? Faites une demande de devis pour votre déménagement d'entreprise à Lausanne et obtenez un plan de communication détaillé avant de vous engager.

Sources

Les recommandations de cet article s'appuient sur des guides sectoriels reconnus (La Poste, Isospace, Entreprise Potentiel, Go to the Point) ainsi que sur les checklists publiées par CARBONIE, notamment le guide d'étiquetage des cartons.

Questions fréquentes

Qui doit être le point de contact principal pendant le déménagement ?

Le chef de projet côté prestataire doit rester l'interlocuteur unique tout au long du transfert, en coordination directe avec un référent désigné côté client. Cette organisation évite la dispersion des informations entre plusieurs interlocuteurs et les incompréhensions qui en découlent.

Combien de temps avant le déménagement faut-il commencer la communication ?

Le délai dépend de la taille du site : comptez 3 à 6 mois pour un site de moins de 50 postes, et 6 à 12 mois ou plus pour un siège d'environ 200 postes. Un calendrier structuré avec des jalons à J‑90, J‑60 et J‑30 facilite l'adhésion des équipes.

Quels documents demander à un prestataire de déménagement d'entreprise ?

Exigez un cahier des charges détaillé, un planning signé par les deux parties, un inventaire validé et un protocole spécifique pour le transfert des équipements IT. Ces documents servent de preuve en cas de litige sur les livrables.

Quel est le prix d'un déménagement d'entreprise chez CARBONIE ?

CARBONIE Déménagement Lausanne établit chaque devis sur mesure selon le volume, la distance et les services demandés, sans prix affiché publiquement. Les tarifs actuels sont disponibles directement sur le site de CARBONIE.

Comment limiter les interruptions de service lors du transfert IT ?

Des tests préalables, comme une répétition complète du câblage en environnement contrôlé avant le jour J, réduisent significativement les interruptions de service constatées lors de la bascule. Un protocole écrit avec délai d'intervention garanti complète cette précaution.

Recommandations
